終于完工了!隨著系統上電,各臺設備按照預期要求啟動,面帶倦意的昆船煙機安裝人員臉上露出了久違的笑容,用戶投來了贊許的目光,我們再一次做到了讓用戶滿意!
玉溪卷煙廠二車間真空回潮段技改是玉溪卷煙廠重要的過渡性技改項目,承擔著玉溪卷煙廠后期共線生產的總量任務,紅塔集團領導高度重視,系統技改項目必須于3月5日前完成安裝調試過料試生產。
任務就是命令,用戶的要求就是吹響的戰斗號角!面對安裝工期緊、任務重、難度大等諸多困難,昆船煙機公司成立了董事長、總經理和分管副總經理組成的項目實施領導小組,督導項目的整體實施;公司工程部主任魏峰主動請纓擔任玉溪現場項目經理,帶領一支由18位經驗豐富的安調人員組成的安裝團隊組織項目的具體實施。
1月16日晚——鼠年春節前夕,公司項目安裝隊趕赴玉溪卷煙廠。

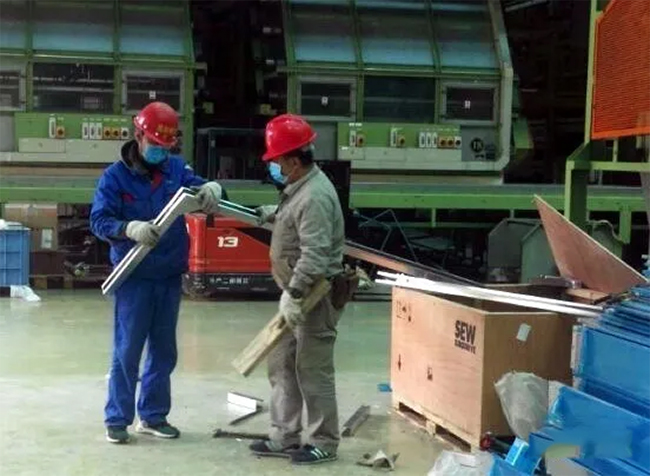

17日一大早,耀眼的“昆船藍”就出現在了施工現場。熟悉工作環境、崗前安全教育和培訓——安裝前期的各項準備工作緊張、有序的展開。細化安裝流程、精確節點,至1月23日,昆船煙機公司安裝團隊克服困難,按照工作進度要求,順利完成了4臺真空回潮機的拆除、兩臺喂料機抖腳帶、煙箱的拆除、更換等第一階段工作任務。
1月26日大年初二,在闔家團圓、歡度春節的喜慶氣氛中,昆船煙機公司安裝團隊已再次來到安裝現場,展開了第二階段緊張的安裝施工。截止1月31日,順利完成了4臺真空回潮機箱體、管柜、4臺喂料機的安裝工作。
正當設備安裝調試工作緊鑼密鼓、有序推進之時,突如其來的新冠肺炎疫情開始肆虐,昆船煙機公司安裝團隊接到了用戶 “進行隔離觀察,2月1日起停工、2月10日復工”的通知,這對于本就略顯緊張的安裝工期,更是雪上加霜。
2月10日復工后,更加嚴峻的形勢擺在了安裝團隊的面前:第三方橋架施工人員和公司后期增派的施工人員需進行7至14天的隔離觀察后方可進場施工。真空回潮段的管道制作、焊接、電氣橋架施工、葉絲回潮筒的安裝等陡增的工作量,全部壓到了留守現場的10名安裝隊員身上。
疫情之下,外無援兵、內增壓力!不能逃避——昆船煙機安裝團隊選擇了從容應對、迎難而上。為了盡可能的搶工期,沒有節假日、放棄周末休息,每天加班到晚上九點、十點、甚至是深夜;渴了,來一口涼白開,餓了,就著簡單的盒飯對付一下,繁重的勞動后,就在安裝的設備邊席地而坐、小憩片刻。在此期間,昆船公司發來現場慰問信、昆船煙機公司領導每天數次電話,了解施工現場的困難,詢問安裝隊員身體狀況,要求大家務必注意安全、加強疫情防護。
2月25日,真空回潮段項目技改施工按用戶要求如期完成,并上電進入了調試階段。
寶劍鋒從磨礪出,梅花香自苦寒來。玉溪項目安裝團隊用自己的實際行動,再一次向用戶展現了昆船人攻堅克難、砥礪奮進的團隊精神;用辛勤和汗水寫出了一份讓用戶滿意的答卷!
